施工と安全 / 型枠・コンクリート

コンクリートの打設時間・温度・締固め・打継ぎ

公開 ・ セコカン君

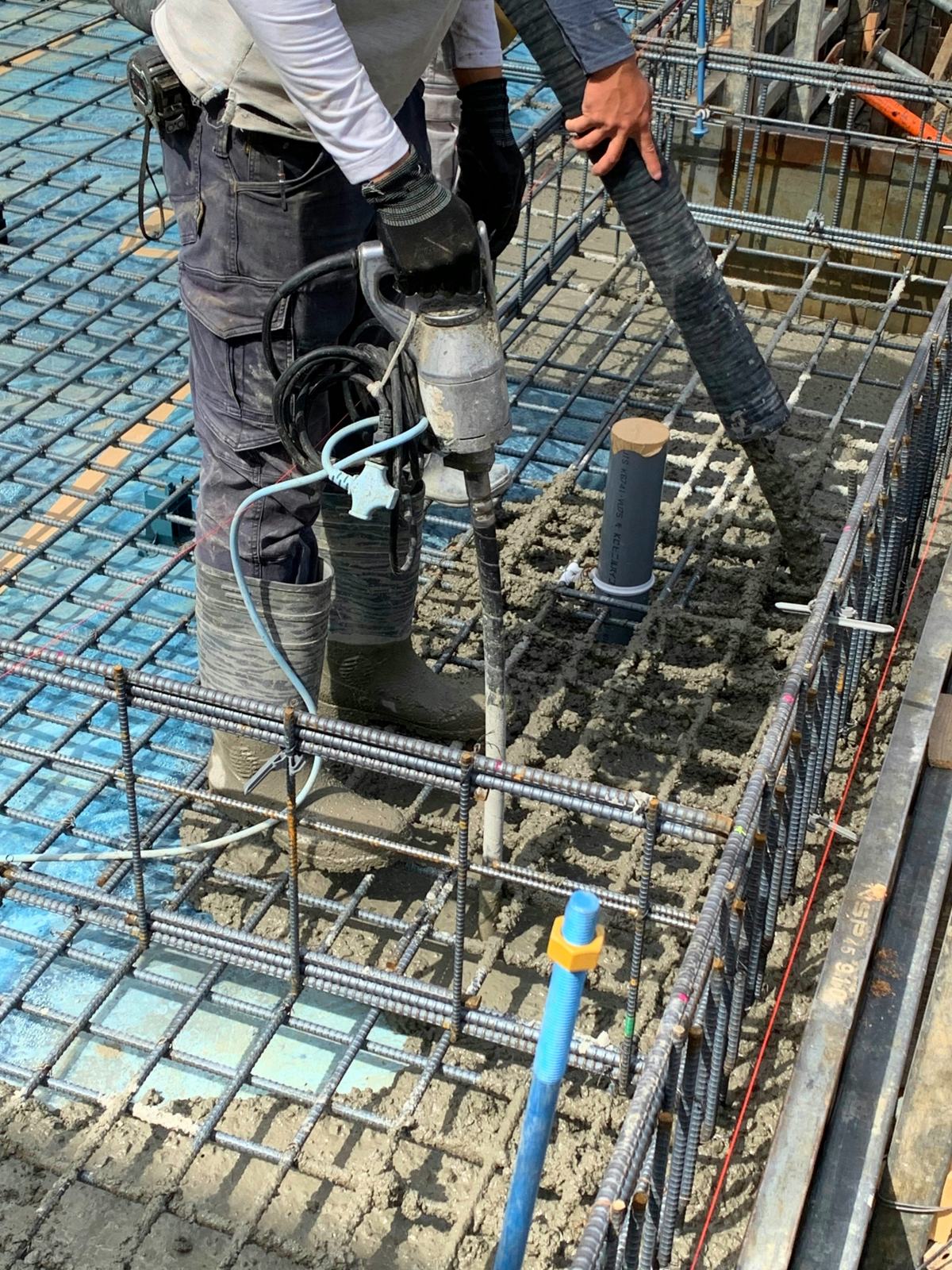

棒形振動機でコンクリートを締め固める作業型枠・コンクリート
棒形振動機でコンクリートを締め固める作業(写真:写真AC)

練り混ぜてから何分以内に打ち終えるか、何cm間隔でバイブレーターを入れるか。コンクリートの品質は、打設の段取りで決まります。

01時間の基準

項目時間
練混ぜ〜打込み終了(外気温25℃以上)90分以内
練混ぜ〜打込み終了(外気温25℃未満)120分以内
打重ね時間間隔(25℃未満)150分が目安
打重ね時間間隔(25℃以上)120分が目安

02温度の基準

種類温度
暑中コンクリート荷卸し時 35℃以下
寒中コンクリート荷卸し時 10℃以上20℃未満
マスコンクリート荷卸し時 35℃以下

03締固め(棒形振動機)

項目基準
挿入間隔60cm以下
加振時間5〜15秒程度(表面にペーストが浮くまで)
挿入の深さ先端を下の層に10cm程度入れる
抜き方ゆっくり抜く。鉄筋や型枠に当てない

04ポンプ圧送と打込み

  • 粗骨材の最大寸法20・25mmなら輸送管は100A以上、40mmなら125A以上
  • 先送りモルタルは型枠内に入れずに捨てる
  • 打込みはポンプから遠い所から手前へ
  • 型枠内でコンクリートを横流ししない
  • 斜めシュートは水平に対して30°以上

05打継ぎ

場所基準
梁・スラブの鉛直打継ぎスパンの中央付近
柱・壁の水平打継ぎ床スラブ・梁の上端
打継ぎ面レイタンスを取り除き、湿らせておく
はね出し部分支持する部分と同時に打ち込む

06安全のポイント

  • ポンプ車のブームの下や旋回範囲に人を入れない
  • 輸送管の詰まりを直すときは、圧力を抜いてから外す(筒先の暴れ・管の破裂に注意)
  • スラブの端・開口部で打設するときは、手すりや親綱を先に設ける
  • 生コンが目に入ったらすぐ水で洗う。アルカリでやけどをする

まとめ

  • 練混ぜから打込み終了まで、外気温25℃以上で90分、25℃未満で120分以内
  • 棒形振動機は60cm以下の間隔で入れ、先端を下の層に10cm程度入れる
  • 打込みはポンプから遠い所から手前へ。型枠内で横流ししない
  • 輸送管の詰まりは圧力を抜いてから外す。ブームの下に人を入れない

07試験とのつながり

出典:公共建築工事標準仕様書(建築工事編)6章、JASS 5 鉄筋コンクリート工事。 数値は2026年10月時点で確認しています。
