施工と安全 / 鉄骨工事

鉄骨の建方作業計画・仮ボルト・建入れ直し・精度

公開 ・ セコカン君

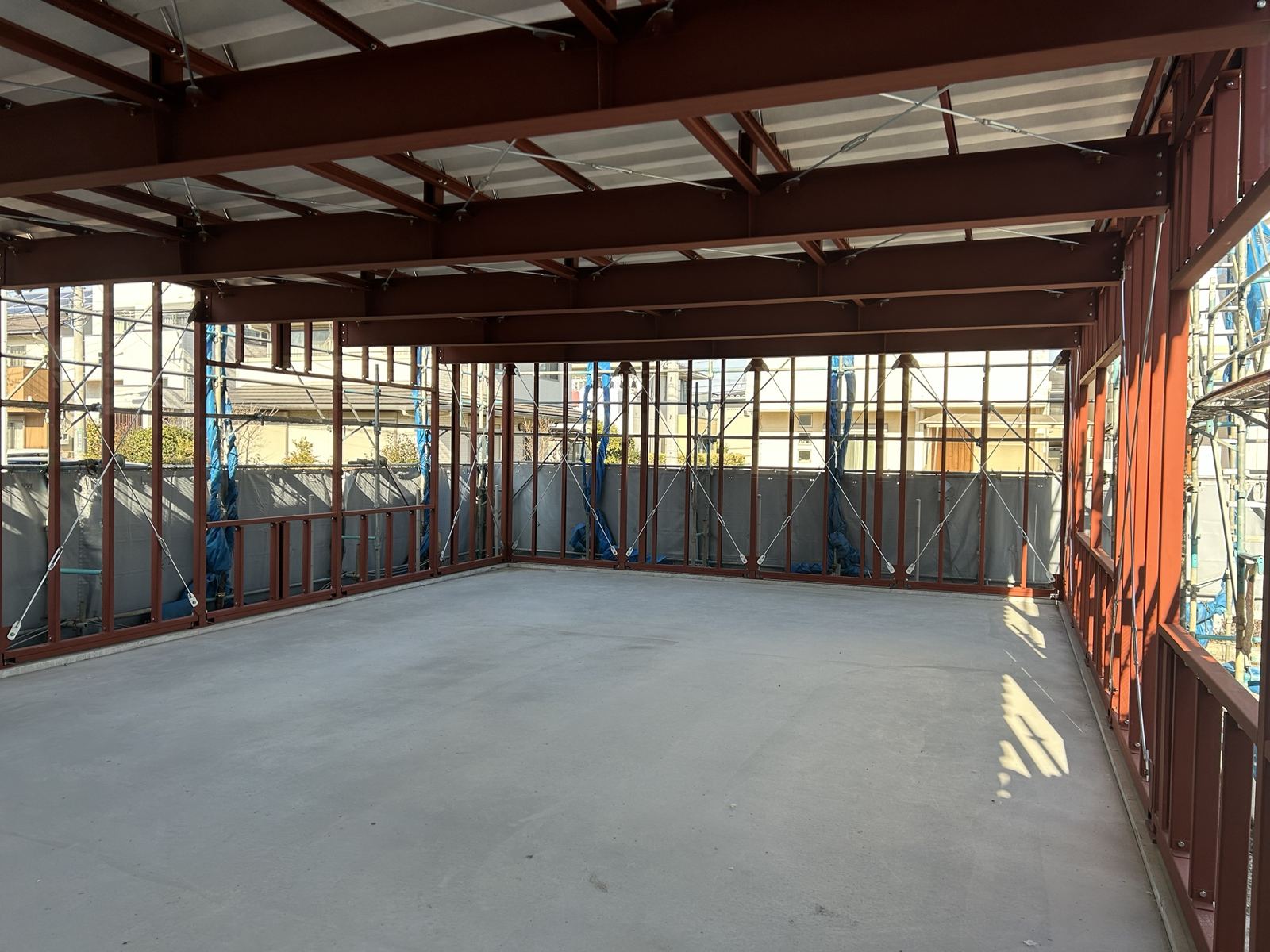

建方が終わった鉄骨の骨組み。柱・梁・ブレースが組まれている鉄骨工事
建方が終わった鉄骨の骨組み。柱・梁・ブレースが組まれている(写真:運営者撮影)

柱を建て、梁をかけ、仮ボルトで留め、建入れを直して本締めへ。鉄骨の建方は、手順を一つ飛ばすと倒壊や墜落につながります。安全の基準と、精度の数値をまとめました。

01建方の流れ

  1. アンカーボルトとベースモルタルアンカーボルトの位置と高さを確かめ、柱の据付け面をベースモルタルで仕上げる
  2. 柱を建てる柱を吊り込み、アンカーボルトにナットを掛ける。倒れないように仮の支えをとる
  3. 梁をかけ、仮ボルトで留める梁を取り付け、仮ボルトで留める。ここで建物が自立できる状態にする
  4. 建入れ直し小区画ごとに、ワイヤロープとターンバックルで柱の倒れを直す
  5. 本締め建入れ直しが終わってから、高力ボルトを本締めする

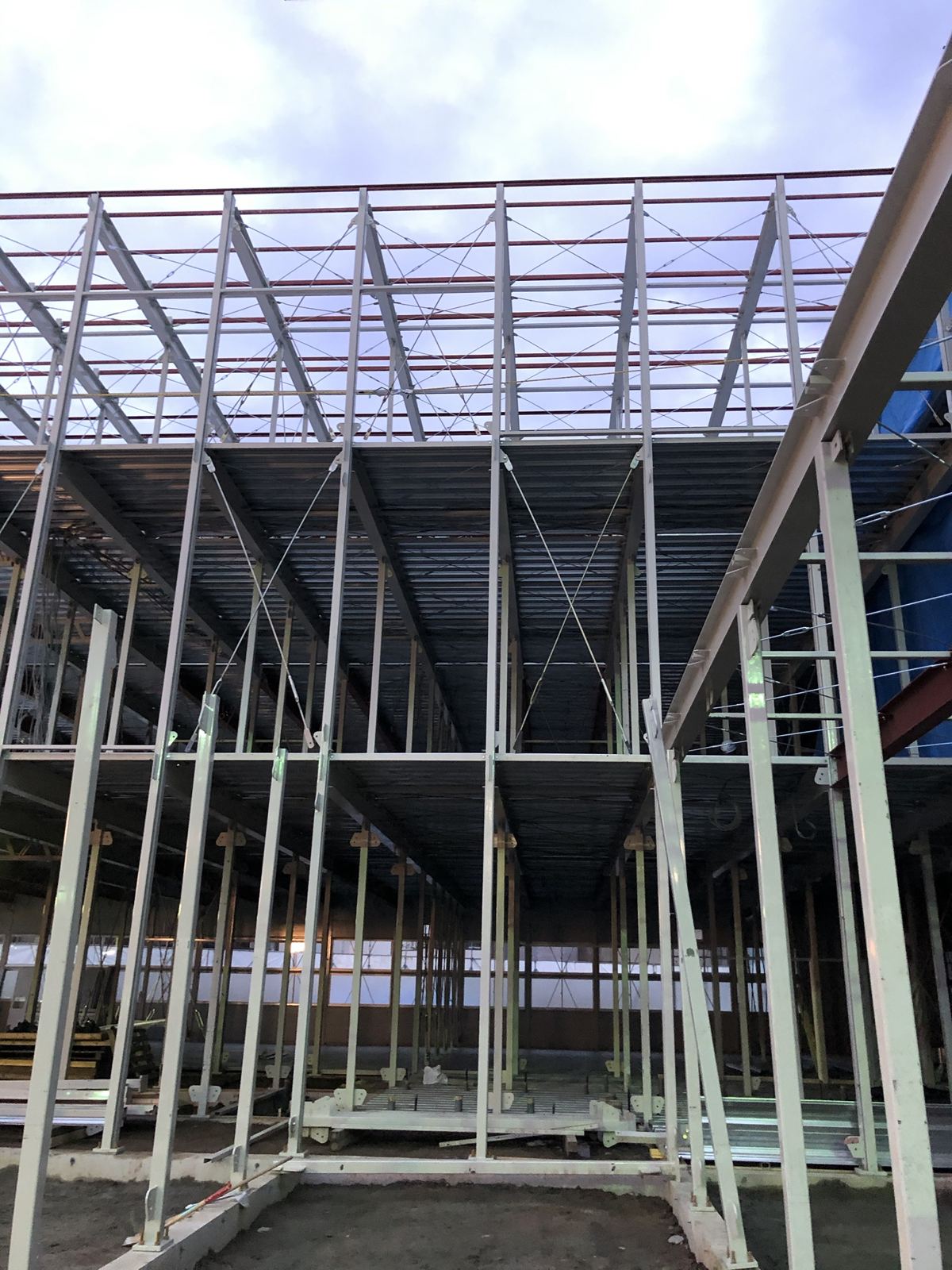

建方が終わった鉄骨造の現場
建方が終わった鉄骨造の現場(写真:運営者撮影)

02安全の基準

項目内容
作業主任者高さ5m以上の金属製の骨組みの組立て・解体・変更には、建築物等の鉄骨の組立て等作業主任者を選任する
作業計画高さ5m以上の鉄骨の組立てなどでは、あらかじめ作業計画(作業の方法と順序、墜落・飛来落下・倒壊の防止の方法など)を定め、作業員に知らせる
立入禁止作業を行う区域に、関係者以外を入れない
悪天候強風・大雨・大雪で危ないときは作業をしない。10分間の平均風速 10m/s以上 で建方を中止
材料の上げ下ろしつり綱・つり袋などを使う
墜落防止親綱や安全ネットを先に設け、フルハーネスを使う

03仮ボルトの本数

継手仮ボルト
高力ボルト継手1群のボルト数の 1/3程度、かつ 2本以上
混用接合・併用継手1群のボルト数の 1/2程度、かつ2本以上
エレクションピース高力ボルトで全数締め

仮ボルトは中ボルトなどを使い、強風や地震などで倒れないだけの本数を入れます。

04建入れ直しと精度

  • 建入れ直しは、小区画ごとに、ワイヤロープとターンバックルで行う
  • 倒壊防止用のワイヤロープは、建入れ直しに兼用してよい
  • ターンバックル付きの筋かいで建入れ直しをしない(筋かいを傷める)
  • 本締めは建入れ直しの後。混用接合は高力ボルトを先に締めてから溶接
項目管理許容差
柱の倒れH/1,000以下、かつ10mm以下
柱据付け面の高さ±3mm

05柱脚まわり

項目数値
後詰め中心塗りの中心塗り部分200mm角(または直径200mm)以上
ベースモルタルの厚さ30mm以上50mm以内。3日以上養生
アンカーボルト二重ナット。ナットの外にねじ山が3山以上

06よくある災害と対策

梁の上を移動していて落ちる

梁の上を歩いて次の柱へ移るとき、親綱を張っていない、フックを掛けていない。

対策建方の前に親綱を張る。移動は二丁掛けで。

仮ボルトが少なく、骨組みが倒れる

仮ボルトの本数が足りないまま強風を受け、建てた部分が倒れる。

対策仮ボルトは1/3程度かつ2本以上。倒壊防止のワイヤロープを張る。

吊り荷と柱の間にはさまれる

吊り込んだ梁が振れて、柱や先に建てた梁との間に手や体がはさまれる。

対策介錯ロープを使い、吊り荷に手を添えない。

まとめ

  • 建方は、柱を建てる→梁をかけて仮ボルト→建入れ直し→本締めの順
  • 高さ5m以上の鉄骨の組立てには作業主任者を選任し、作業計画を作る
  • 仮ボルトは高力ボルト継手で1群の1/3程度かつ2本以上
  • 10分間の平均風速10m/s以上で建方を中止。親綱を先に張り、二丁掛けで移動する

07試験とのつながり

出典:労働安全衛生規則 第517条の2〜第517条の5、労働安全衛生法施行令 第6条、公共建築工事標準仕様書(建築工事編)7章、JASS 6 鉄骨工事。 数値は2026年10月時点で確認しています。
